Travaux en cours et à venir
Stationnement étagé 2 – Site Rosemont
Relocalisation des infrastructures souterraines
Info-travaux
Mesures d’atténuation
Construction et info-travaux - Hôpital Maisonneuve-Rosemont
Chantiers en image
Travaux en cours et à venir
Stationnement étagé 2 – Site Rosemont
Durée des travaux
DÉBUT Août 2025
FIN Printemps 2027
Zone du chantier - Implantation
Planification du chantier
| Étapes | Périodes visées |
|---|---|
| Début du chantier | Fin août 2025 |
| Excavation | Automne 2025 |
| Structure | Automne 2025 à automne 2026 |
| Enveloppe et aménagement intérieur | 2026-2027 |
| Aménagement paysager | 2027 |
| Fin des travaux | Printemps 2027 |
Des ajustements à l'échéancier pourraient être apportés en fonction des conditions météorologiques ou autres imprévus.
Relocalisation des infrastructures souterraines – Site Rosemont
Durée des travaux
DÉBUT Septembre 2026
FIN Automne 2028
Zone du chantier - Implantation
Planification du chantier - Échéancier préliminaire
| Étapes | Périodes visées |
|---|---|
|
Début du chantier |
Semaine du 28 septembre ou du 5 octobre |
|
Travaux devant pavillon Rosemont |
Automne 2026 |
|
Travaux coté Maisonneuve |
Automne 2026 à automne 2028 |
|
Fin des travaux |
Automne 2028 |
Info-travaux
Stationnement étagé
-
Des travaux de pavage seront réalisés par l’entrepreneur dans le stationnement étagé du pavillon Rosemont. Les interventions se dérouleront à la fois dans le chemin d’accès au stationnement et à l’intérieur du stationnement étagé. Ces travaux auront des répercussions sur les employés, la clientèle ainsi que les fournisseurs qui fréquentent le pavillon Rosemont.
-
-
Durée des travaux
Les travaux débuteront le 18 septembre 2026 et s’échelonneront sur une période approximative de cinq semaines. L’horaire des travaux est de 7 h à 19 h, du lundi au vendredi inclusivement.
-
Incidence
Des odeurs de bitume pourraient être perceptibles à proximité de la zone des travaux par les employés, la clientèle et les fournisseurs du pavillon Rosemont.
-
L’entrepreneur poursuivra les travaux d’installation des conduits pluviaux et leur remblayage dans le cadre de l’aménagement du stationnement étagé du pavillon Rosemont. Ces travaux sont nécessaires afin de mettre en place le réseau pluvial du secteur, qui permettra de recueillir et d’acheminer les eaux de pluie vers un endroit sécuritaire, contribuant ainsi à prévenir l’affaissement du sol. La zone de travaux sera située sous le chemin d’accès à l’arrière du pavillon Rosemont, entre les pavillons G et H. Ces interventions concernent les employés, la clientèle ainsi que les fournisseurs du pavillon Rosemont.
-
-
Durée des travaux
Les travaux ont débuté le 14 septembre 2026 pour une durée de trois semaines. Ces derniers auront lieu de 7 h à 19 h du lundi au vendredi inclusivement.
-
Incidences et mesures d’atténuation
- Les travaux entraineront du bruit et des vibrations modérés en raison du compactage du sol. De plus, le chemin d‘accès à l’arrière du pavillon Rosemont sera fermé durant l’intervention. Les travaux nécessiteront que le chemin de circulation soit détourné vers le chemin aménagé, afin de permettre le passage des véhicules.
- L’accès des employés, de la clientèle et des fournisseurs du pavillon Rosemont s’effectuera temporairement par la porte principale du pavillon Rosemont. Des signaleurs seront présents aux points de transition afin de guider les usagers et d’assurer la fluidité et la sécurité de la circulation.
-
L’entrepreneur Tisseur poursuivra les travaux d’excavation ainsi que l’installation des conduits pluviaux et d’égout dans le cadre de l’aménagement du stationnement étagé du pavillon Rosemont.
Ces travaux sont nécessaires à la mise en place du réseau pluvial du nouveau stationnement, lequel permettra de recueillir et d’acheminer les eaux de pluie vers un emplacement sécuritaire afin de prévenir l’affaissement du sol. Les interventions se dérouleront sous le chemin d’accès situé à l’arrière du pavillon Rosemont. Ces travaux concernent les employés, la clientèle ainsi que les fournisseurs qui fréquentent le pavillon Rosemont. -
-
Durée de travaux
Les travaux débuteront le 29 août 2026 et nécessiteront la fermeture du chemin d’accès pendant (3) trois fins de semaine, notamment : du 29 au 30 août, du 5 au 7 septembre et du 12 au 13 septembre. Ces derniers auront lieu de 7 h à 19 h.
-
Incidences et mesures d’atténuation
- Certaines activités de compactage du sol pourraient être perceptibles à des degrés variables, sous forme de bruit et/ou de vibrations durant les travaux. De plus, le chemin d‘accès à l’arrière du pavillon Rosemont sera fermé durant l’intervention, sauf en situation d’urgence où il demeurera accessible.
- L’accès des employés, de la clientèle et des fournisseurs du pavillon Rosemont s’effectuera temporairement par la porte principale du pavillon Rosemont.
-
L’entrepreneur Tisseur poursuivra les travaux d’excavation ainsi que l’installation des conduits pluviaux et d’égout dans le cadre de l’aménagement du stationnement étagé du pavillon Rosemont. Ces travaux sont requis pour la mise en place du réseau pluvial du nouveau stationnement, lequel permettra de recueillir et d’acheminer les eaux de pluie vers un endroit sécuritaire afin de prévenir l’affaissement du sol. Les interventions se dérouleront sous le chemin d’accès situé à l’arrière du pavillon Rosemont. Ces travaux touchent les employés, la clientèle ainsi que les fournisseurs qui fréquentent le pavillon Rosemont.
-
-
Durée de travaux
Les travaux débuteront le 29 août 2026 et nécessiteront la fermeture du chemin d’accès pendant (3) trois fins de semaine, notamment : du 29 au 30 août, du 5 au 7 septembre et du 12 au 13 septembre. Ces derniers auront lieu de 7 h à 16 h.
-
Incidences et mesures d’atténuation
- Les travaux entraineront du bruit et des vibrations modérés en raison du compactage du sol. De plus, le chemin d‘accès à l’arrière du pavillon Rosemont sera fermé durant l’intervention, sauf en situation d’urgence où il demeurera accessible.
- L’accès des employés, de la clientèle et des fournisseurs du pavillon Rosemont s’effectuera temporairement par la porte principale du pavillon Rosemont.
-
La firme AtkinsRéalis poursuivra les travaux de forage et la réalisation de puits d’exploration dans les différents stationnements de l’Hôpital Maisonneuve-Rosemont (HMR). Ces sondages sont effectués afin de mieux orienter la gestion des matériaux qui seront excavés dans le cadre de futurs travaux sur le site. Les interventions se dérouleront dans le stationnement des visiteurs du site Maisonneuve, à proximité du Centre intégré de dialyse Raymond-Barcelo, ainsi que dans le stationnement des employés, le stationnement du pavillon Claudine D’Amours et les secteurs situés près du Centre de soins ambulatoires et du pavillon Lavoisier.
-
-
Date et durée des travaux
Les travaux débuteront dans la semaine du 8 juin, pour une durée de quelques semaines, et devraient se terminer vers la mi-juillet. Ces derniers auront lieu de 7 h à 16 h.
-
Incidences et mesures d’atténuation
- Les travaux entraîneront un faible niveau de bruit ainsi que de légères vibrations.
- Un signaleur sera présent sur le site afin d’assurer la sécurité et de superviser les manœuvres d’équipement.
- Les travaux entraîneront un faible niveau de bruit ainsi que de légères vibrations.
-

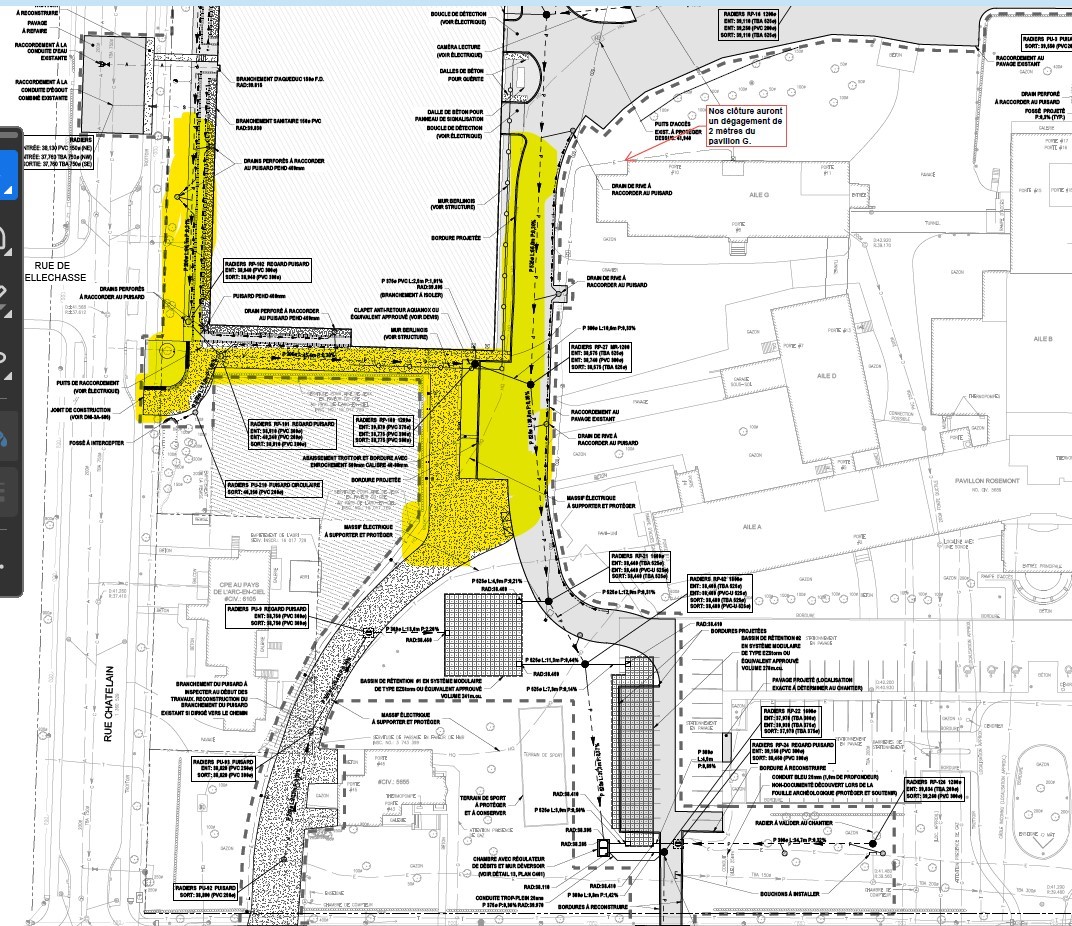

L’entrepreneur a débuté les travaux d’excavation et remblayage autour du bâtiment du stationnement étagé et au long du chemin d’accès. Ces travaux sont liés avec l’infrastructure extérieure réalisée pour la nouvelle construction.
-
Localisation des travaux
-
Durée de travaux
Les travaux s’échelonneront jusqu’au 12 mai 2026. Cette planification est sous réserve des intempéries.
-
Incidences
Les travaux entraîneront du bruit et des vibrations en raison du compactage du sol.
-
Mesures d’atténuation
La zone de travail sera préparée afin de limiter la poussière.
-
Les travaux avancent à bon train. L’étape de l’excavation étant complétée, l’entrepreneur a débuté les travaux de coffrage de béton qui permettront la fabrication des dalles structurales qui formeront les étages du stationnement.
-
Durée de travaux
Les travaux s’échelonneront de janvier à juin 2026. Le calendrier pourrait être ajusté en cas d’imprévus ou de conditions météorologiques défavorables.
-
Incidences
- Le passage des camions bétonnières ainsi que l’utilisation, selon la température, de l’équipement de chauffage nécessaire à la cure de béton entraineront du bruit de niveau modéré.
- La coulée de béton est une opération continue qui ne peut être interrompue une fois commencée, afin de garantir la solidité et l’intégrité des infrastructures existantes. Par conséquent, le jour de la coulée, il est possible que les travaux se prolongent au-delà de l’horaire habituel.
- Enfin, de l’éclairage d’appoint supplémentaire sera installé afin de compenser la perte de luminosité en saison hivernale et permettre la poursuite des travaux.
-
Dans le cadre d’études géotechniques et de caractérisations environnementales de site des travaux de forage seront effectués par les entrepreneurs : Forage LLE et la firme AtkinsRéalis. Les travaux seront réalisés dans la zone gazonnée, devant le pavillon Rosemont.
-
Localisation des travaux
Les travaux seront réalisés dans la zone gazonnée, devant le pavillon Rosemont.
-
Durée des travaux
Les travaux auront lieu sur 2 jours, soit le 1er décembre et le 5 décembre prochains.
-
Incidences
- La méthodologie de forage retenue a été modifiée. La manœuvre sera réalisée à l’aide d’une petite foreuse mécanique. Cette méthode permet de creuser le sol afin de prélever des échantillons.
- Ces travaux peuvent générer du bruit et des vibrations, mais ceux-ci resteront non significatifs.
- La circulation dans le stationnement des visiteurs ne sera pas perturbée.
-
Mesures d'atténuation
Un surveillant de chantier sera présent sur le site afin d’assurer la sécurité et de superviser les travaux.
-
Dans le cadre du projet de modernisation de l’Hôpital Maisonneuve-Rosemont, l’entrepreneur Tisseur Inc. commencera des travaux de livraison et d’assemblage d’une grue à tour, en vue de permettre la construction en hauteur du stationnement étagé.
-
Localisation des travaux
Les travaux seront réalisés à l’intérieur du périmètre de chantier de construction du site Rosemont. Voir plan ci-joint.
-
Dates et durée des travaux
11 au 13 novembre 2025
Entre 7 h et 19 hConformément à la période de temps permise par la règlementation municipale.
-
Incidences
Les travaux d’assemblage de la grue entraineront du bruit modéré.
-
Mesures d’atténuation
- Détour et signalisation en place pour la sécurité des piétons.
- Le type de grue a été choisi en fonction des contraintes du site. Le modèle retenu permettra à son opérateur d’ajuster son rayon d’opération de manière à éviter de surplomber certaines zones.
- Aucun mouvement de grue ne sera effectué au-dessus la rue Chatelain et du terrain du CPE Au Pays de l'Arc-en-ciel.
-
Dans le cadre des travaux liés à la construction du stationnement étagé sur le site du pavillon Rosemont, des interventions seront effectuées sur l’accès Rosemont Est du stationnement des employés. Ces travaux incluent le retrait des barrières, la démolition du terre-plein de béton ainsi que l’enlèvement partiel du pavage existant et la mise en place d’un nouveau pavage dans l’accès. En raison de ces travaux, l’accès Rosemont Est sera temporairement fermé.
Afin de faciliter les livraisons au pavillon Rosemont durant les travaux de réaménagement de l’accès Lacordaire prévus en 2026.
-
Localisation des travaux
Stationnement des employés du pavillon Rosemont, l’accès Rosemont Est.
-
Durée des travaux
- Les travaux de démantèlement débuteront le 11 novembre 2025.
- Les travaux d’asphaltage sont prévus les 13 et 14 novembre 2025.
- La durée totale des travaux sera de 4 jours.
-
Incidences
- Fermeture de l’accès Rosemont Est du stationnement des employés du site Rosemont.
- Le passage piétonnier sera maintenu pendant les travaux.
-
Mesures d’atténuation
Les cyclistes et les véhicules sont invités à utiliser l’accès du boulevard Lacordaire.
-
Dans le cadre du projet d’agrandissement et de modernisation de l’Hôpital Maisonneuve-Rosemont, la construction d’un nouveau stationnement étagé a débuté et l’entrepreneur général du projet procèdera à des travaux de coupe de rue.
L’entrepreneur Tisseur Inc. va commencer les travaux coupe de rue afin de réaliser des interventions nécessaires aux raccordements aux réseaux municipaux d’aqueduc et d’égout.
-
Localisation des travaux
Les travaux seront réalisés sur la rue Chatelain, dans la partie ouest de la zone d’excavation principale et sur le boulevard Rosemont, devant l’ancienne sortie du stationnement des visiteurs du pavillon Rosemont. Voir plan ci-après.
-
Durée des travaux
Rue Chatelain
Les travaux auront lieu du 29 septembre au 3 octobreBoulevard Rosemont
Les travaux auront lieu du 6 au 10 octobre -
Incidences
Les travaux de coupe de rue entraineront du bruit modéré et des entraves à la circulation.
-
Mesures d’atténuation
De la signalisation temporaire de chantier sera installée pour assurer la sécurité des lieux.
-
Pour recevoir des nouvelles du projet et de l’évolution du chantier, abonnez-vous à notre info-travaux.
Vous pouvez vous abonner en remplissant notre formulaire.
-
Dans le cadre d’études géotechniques et de caractérisations environnementales de site des travaux de forage et de puits d’explorations seront effectués par les entrepreneurs : Forage Richer, LA Hébert et la firme AtkinsRéalis.
-
Localisation des travaux
Les travaux seront réalisés dans la zone gazonnée, devant le pavillon Rosemont.
-
Date et durée des travaux
Les travaux auront lieu du 17 au 19 septembre prochain.
-
Incidences
Les travaux de forage et puits d’exploration entraineront du bruit modéré ainsi que de légères vibrations. La circulation dans le stationnement des visiteurs ne sera pas perturbée.
-
Mesures d'atténuation
Un signaleur sera présent sur le site afin d’assurer la sécurité et de superviser les manœuvres des véhicules.
-
Pour recevoir des nouvelles du projet et de l’évolution du chantier, abonnez-vous à notre info-travaux.
Vous pouvez vous abonner en remplissant notre formulaire.
-
Dans le cadre de la construction du nouveau stationnement étagé, des travaux d’installation de pieux seront effectués afin de soutenir les parois d’excavation. Pour ce faire, la méthode du battage sera utilisée. Cette technique consiste à enfoncer des pieux dans le sol à l’aide d’un marteau mécanique.
-
Localisation des travaux
Les travaux seront réalisés dans la partie sud-est de la zone d'excavation principale, là où sera construit le nouveau stationnement. Voir plan ci-dessous.
-
Durée des travaux
Du vendredi 12 septembre au mardi 16 septembre, incluant le samedi.
-
Incidences
Les travaux d'installation de pieux généreront du bruit et des vibrations.
-
Mesures d’atténuation
Ces travaux se dérouleront entre 7 h et 19 h du lundi au samedi et entre 10 h à 19 h le dimanche conformément à la période de temps permise par la règlementation municipale.
-
Dans le cadre du projet de modernisation de l’Hôpital Maisonneuve-Rosemont, le chantier pour la construction d’un nouveau stationnement étagé, sur le site du pavillon Rosemont, débutera au cours de la semaine du 25 août prochain.
- PREMIÈRE ÉTAPE Installation de clôtures de chantier par l’entrepreneur Tisseur inc. pour délimiter l’aire des travaux et pour empêcher tout accès au chantier
- IMPORTANT Nous invitons les résidents ayant installé des plantations le long des clôtures longeant la rue Châtelain de les retirer dès maintenant, puisque l’accès aux clôtures existantes ne sera pas possible pendant toute la durée des travaux.
-
Localisation des travaux
Secteurs ouest, nord (arrière) et nord-est du site du pavillon Rosemont.
-
Durée des travaux
Le chantier de construction du stationnement étagé est prévu pour une durée de 18 mois.
-
Horaire de chantier
- Lundi au vendredi
- 7 h à 19 h
- Travaux occasionnels le samedi selon les besoins du chantier
Ces horaires sont établis conformément à la réglementation municipale en vigueur. Cela dit, nous anticipons que, dans la majorité des cas, les travaux se termineront avant la fin de l’après-midi.
-
Mesures d'atténuation
- Contrôle des heures de chantier selon la règlementation municipale
- Communications ponctuelles selon le déroulement des travaux
- Entretien régulier du site et contrôle de la poussière, au besoin, par brumisation ou arrosage
- Mise en place d’un plan de circulation et présence de signaleurs, lorsque requis
Relocalisation des infrastructures
-
Les travaux d’excavation planifiés dans le cadre du chantier de relocalisation des infrastructures souterraines débuteront dans la semaine du 13 octobre 2026. Dans la zone du chantier, des tests de sols ont été effectués conformément à la réglementation en vigueur. Une faible proportion de ces tests a révélé une présence d’amiante dans les sols.
Conséquemment, en raison de la présence d’amiante dans certaines zones et de la proximité de l’hôpital et du voisinage, des mesures particulières de contrôle des poussières et de surveillance de la qualité de l’air ont été prévues. Les travaux seront effectués selon des méthodes rigoureuses, en coordination avec les autorités de santé publique, afin de prévenir et de limiter la dispersion des poussières.
-
Localisation des zones de travaux
-
Durée des travaux
Les travaux d’excavation pour la relocalisation des infrastructures souterraines débuteront dans la semaine du 13 octobre 2026 pour une durée prévue de 24 mois.
-
Ce que vous pourriez observer
Vous pourriez observer des ouvriers vêtus d’équipements de protection. Ces équipements sont requis pour les travailleurs qui interviennent directement dans les zones ciblées par les travaux en présence d’amiante, conformément aux mesures de protection prévues par la CNESST.
-
Incidences
Compte tenu des mesures prévues, la Direction régionale de santé publique de Montréal considère actuellement que le risque pour la santé du voisinage et des usagers de l’hôpital est faible. Aucune précaution particulière n’est requise pour les personnes qui résident ou circulent à proximité du chantier, sauf indication contraire. Si la situation devait nécessiter des précautions additionnelles, les personnes concernées en seraient informées
D’autre part, les travaux pourraient occasionner du bruit, de la poussière, des vibrations et d’autres inconvénients habituels liés à un chantier. Toutes les précautions nécessaires seront prises afin que les interventions soient réalisées de façon sécuritaire et que les poussières soient maintenues sous contrôle.
-
Mesures de contrôle et d’atténuation
Santé Québec Est-de-l’Île-de-Montréal – Universitaire et la Société québécoise des infrastructures travaillent en collaboration avec la Direction régionale de santé publique de Montréal et les experts concernés afin de protéger les patients, le personnel de l’hôpital, les travailleurs ainsi que les personnes qui résident ou circulent à proximité du chantier. Des mesures d'atténuation et de contrôle sont prévues pour réduire et contenir les poussières produites par le chantier :
- Arrosage et humidification des sols pour limiter les poussières
- Manipulation contrôlée des sols, transport des sols dans des camions bâchés ou scellés
- Nettoyage des camions et de la machinerie avant leur sortie du chantier lorsqu’en zone d’amiante
- Surveillance de la qualité de l'air
- Gestion des sols dans des sites autorisés
Des seuils d’intervention liés à la présence de fibres d’amiante dans l’air ont été définis au préalable. En fonction des résultats de la surveillance environnementale, des mesures additionnelles pourront être mises en œuvre, notamment l’ajustement des méthodes de travail, l’augmentation de la fréquence des contrôles, le renforcement des mesures de protection, la réalisation d’analyses complémentaires ou, si nécessaire, la suspension temporaire des travaux visés.
-
Une surveillance maintenue pendant toute la durée des travaux
Le programme de surveillance de la qualité de l’air, élaboré conjointement avec la Direction régionale de santé publique de Montréal, sera appliqué pendant toute la durée des travaux. L’efficacité des mesures de protection sera vérifiée régulièrement et celles-ci seront ajustées au besoin.
Études et travaux préparatoires
-
Des travaux auront lieu pour retirer la sculpture de Ivanhoë Fortier située à l’avant du Pavillon Rosemont.
-
Localisation des travaux
La sculpture doit être retirée afin de permettre la réalisation de travaux dans le cadre du grand projet d’agrandissement et modernisation de l’HMR. Elle sera réinstallée après les travaux.
-
Les utilisateurs (piétons et véhicules) du rond-point à l’avant du pavillon Rosemont ainsi que les employés qui utilisent les tables à pique-nique localisées à proximité de la sculpture.
-
Durée des travaux
Une demi-journée pendant la semaine du 10 août, selon les conditions météorologiques.
-
Incidences et mesures d’atténuation
- Le chemin d’accès (rond-point) sera légèrement entravé pendant une courte période.
- La circulation des véhicules sera toujours permise et aucune case de stationnement ne sera condamnée pendant la mobilisation du camion.
- Les piétons seront invités à utiliser le trottoir côté ouest.
-
Des tests seront faits sur certaines bornes-fontaines du quartier pour vérifier si le réseau d’eau de la Ville fournit assez de pression et de débit d’eau pour les systèmes de protection incendie des nouveaux bâtiments prévus dans le cadre du projet de modernisation et d’agrandissement de l’hôpital. Ces vérifications sont réalisées en collaboration avec la Ville de Montréal, selon les normes en vigueur.
Ces essais font partie du projet de modernisation de l’Hôpital Maisonneuve-Rosemont. Ils servent à confirmer que le réseau d’aqueduc répond bien aux exigences de sécurité incendie. -
Localisation des travaux
Les interventions se dérouleront dans les secteurs suivants :
- 6185 à 6187, rue Lacordaire
- 5455 à 5459 et 5655 à 5757, boulevard Rosemont
- 5656, boulevard de l’Assomption
- 6105, rue Chatelain
-
Durée des travaux
Les essais débuteront le 20 mai 2026 à compter de 13 h et pourraient durer quelques heures, selon les conditions sur place et la météo.
-
Incidences
Pendant les essais, il est possible que l’eau du robinet soit temporairement colorée ou trouble. Cette situation est normale et peut être causée par le déplacement de dépôts dans les conduites. Elle disparaît généralement peu de temps après la fin des essais. Si cela se produit, vous pourriez laisser couler l’eau froide pendant environ une minute, ou jusqu’à ce qu’elle redevienne claire. L’eau demeure potable et sa consommation est sécuritaire.
-
Nous procéderons à des prélèvements d’échantillons d’asphalte (carottage d’asphalte) dans les stationnements des sites Maisonneuve et Rosemont de l'Hôpital Maisonneuve-Rosemont.
Concrètement, de petits trous seront réalisés dans l’asphalte afin d’en retirer de petites sections (échantillons) qui seront analysées.
Ces travaux s’inscrivent dans une étude visant à analyser la composition de l’asphalte, afin d’orienter la gestion des matériaux excavés lors des travaux futurs.
-
Localisation des travaux
-
Durée des travaux
Les travaux se dérouleront du 6 au 8 mai 2026, de 7 h à 16 h.
-
Incidences
Ces travaux entraîneront un faible niveau de bruit, ainsi que de très légères vibrations.
-
Mesures d’atténuation
Un signaleur sera présent sur le site afin d’assurer la sécurité et de superviser les manœuvres des équipements.
-
D’autres travaux de forage et de puits d’exploration se poursuivent à l’hôpital afin de recueillir des échantillons nécessaires à la réalisation des études du sol.
-
Localisation des travaux
Les zones de travaux seront à l’arrière du pavillon Marcel-Lamoureux, à l’arrière de la Policlinique et dans la zone de la terrasse extérieure de la cafétéria.
-
Date et durée des travaux
Les travaux commenceront le 30 mars 2026, pour une durée approximative de sept jours (sous réserve des intempéries).
Ces derniers auront lieu de 7 h à 16 h.
-
Incidences
Les travaux de forage et puits d’exploration entraineront du bruit modéré ainsi que de légères vibrations.
-
Mesures d'atténuation
Un signaleur sera présent sur le site afin d’assurer la sécurité et superviser les manœuvres des véhicules. Une zone de circulation sera maintenue.
-
En prévision des travaux de construction associés au projet d’agrandissement et modernisation de l’HMR, l’entrepreneur poursuivra les travaux d’hydro-excavation pour localiser les infrastructures électriques et hydrauliques souterraines. Ces derniers visent à localiser avec précision les conduits d’eau et le trajet des massifs de conduits électriques existants dans la zone de l’hôpital.
-
Localisation des travaux
Les zones des travaux se trouvent à l’arrière du pavillon Marcel-Lamoureux et de la Polyclinique.
-
Date et durée des travaux
Ces travaux débuteront à partir de 25 mars 2026, pour une durée de trois jours (sous réserve des intempéries).
-
Incidences
Les travaux d’hydro-excavation généreront du bruit modéré en raison de l’utilisation d’un camion vacuum.
-
Mesures d'atténuation
Le passage piétonnier sera maintenu pendant les travaux et une signalisation temporaire sera installée pour assurer la sécurité des lieux.
-
De nouveaux travaux de forage et de puits d’exploration débuteront dans le stationnement des visiteurs du pavillon Rosemont, visant à recueillir des échantillons nécessaires à la réalisation des études du sol.
-
Localisation des travaux
Les zones de travaux seront dans le stationnement des visiteurs situé à l’avant des pavillons Rosemont Aile C et Lavoisier.
-
Durée des travaux
Les travaux commenceront le 23 février 2026 prochain, pour une durée approximative de 2 jours.
Ces derniers auront lieu de 7 h à 16 h.
-
Incidences
Les travaux de forage et puits d’exploration entraineront du bruit modéré ainsi que de légères vibrations. De plus, quelques places de stationnement seront temporairement inaccessibles dans la zone des travaux.
-
Mesures d’atténuation
Un signaleur sera présent sur le site afin d’assurer la sécurité et superviser les manœuvres des véhicules. Une zone de circulation sera maintenue.
-
De nouveaux travaux de forage et de puits d’exploration débuteront sous peu. Ces derniers visent à recueillir des échantillons nécessaires à la réalisation des études du sol entourant le complexe des bâtiments existants sur le site Maisonneuve.
-
Localisation des travaux
Les zones de travaux seront dans le stationnement des visiteurs situé nord du site Maisonneuve (coin Rosemont et l’Assomption) et ainsi qu’à côté du pavillon des internes.
-
Durée des travaux
Les travaux auront lieu durant la période du 18 février au 30 mars 2026. Ces derniers auront lieu entre de 7 h à 18 h.
-
Incidences
- Les travaux de forage et puits d’exploration entraineront du bruit modéré ainsi que de légères vibrations.
- De plus, quelques dizaines de places de stationnement seront temporairement inaccessibles dans la zone de forage exploitée.
-
Mesures d’atténuation
Un signaleur sera présent sur le site afin d’assurer la sécurité et de superviser les manœuvres des véhicules.
-
En prévision des travaux de construction des nouveaux bâtiments associés au projet d’agrandissement et de modernisation de l’HMR, une relocalisation des infrastructures publiques sera effectuée afin de libérer l’emplacement du futur chantier. Cette relocalisation des infrastructures publiques implique des travaux d’investigation en géothermie et environnement.
Ces travaux d’étude en géothermie impliquent une séquence des travaux de forage qui seront réalisés à des fins de caractérisation environnementale. Il est prévu de réaliser cinq forages d’exploration et un forage pour la géothermie par les firmes AtkinsRéalis et Fora-Sol.
-
Localisation des travaux
-
Quand et durée des travaux
Le forage aura lieu du 3 au 10 décembre 2024 entre 8 h et 16 h. Les activités de forage seront concentrées dans les zones situées près du pavillon Claudine d’Amours et de la garderie.
-
Incidences
Ces sondages mécaniques effectués par forage seront de petites dimensions, soit de 2 po de diamètre. La terre issue du forage sera transportée et disposée selon les normes.
-
Mesures d’atténuation
Toutes les mesures seront prises pour sécuriser la zone de travail et de ne pas entraver la circulation.
-
En prévision des travaux de construction des nouveaux bâtiments associés au projet d’agrandissement et modernisation de l’HMR, une relocalisation des infrastructures publiques sera effectuée afin de dégager l’emplacement du futur chantier pour la construction du pavillon principal. En prévision de cette relocalisation, des travaux d’arpentage auront lieu à l’intérieur et à l’extérieur du pavillon Claudine d’Amours. Les firmes Arsenault et Softech réaliseront les travaux de prises de mesures pour représenter les services souterrains qui traversent l’emplacement et desservent le pavillon Claudine d’Amours et ses interconnexions avec le pavillon Rosemont.
-
Localisation des travaux
-
Durée des travaux
Les travaux d’arpentage débuteront le 26 août 2024 et se poursuivront jusqu’au 31 décembre 2024, entre 8 h et 16 h.
-
Incidence
Possible entrave de la circulation sur le site
-
Mesure d'atténuation
Un technicien du Service des installations matérielles du CIUSSS de l'Est-de-l'Ile-de-Montréal supervisera l’équipe d’arpentage pour sécuriser la zone de travail et pour ne pas entraver la circulation.
-
En prévision des travaux de construction associés au projet d’agrandissement et modernisation de l’HMR, une relocalisation des infrastructures publiques sera effectuée afin de dégager l’emplacement du futur chantier. Celle-ci nécessite des travaux d’investigation en géothermie et environnement. À cet effet, des travaux de forage seront réalisés par les firmes AtkinsRéalis et Flora-Sol à des fins géotechniques, incluant un échantillonnage de caractérisation environnementale.
-
Localisation des travaux
-
Durée des travaux
Les forages ont débuté le 1er juillet 2024 et se poursuivront jusqu’au 30 septembre 2024.
-
Incidences
Les sondages mécaniques effectués par forage génèreront du bruit.
-
Mesure d'atténuation
Les travaux auront lieu du lundi au vendredi, entre 8 h et 16 h, en respect avec la règlementation.
Mesures d’atténuation
- L’espace des travaux est délimité et l’accès contrôlé par la rue Lacordaire seulement
- Des signaleurs et agent de prévention prévus sur place
- Clôtures de chantier sécuritaires
- 2,44 mètres (8 pieds) de hauteur
- Munies de filets pare-vue et pare-poussière
- Palissades (contre-plaqués) près du secteur du CPE
-
Automobile
- Fermeture partielle du boulevard Rosemont prévue du 6 au 10 octobre 2025. Une voie de contournement direction « Est » est prévue.
- Un plan de circulation permettant de limiter au maximum les détours sera mis en place.
- Une communication sera transmise aux résidents en amont de la fermeture par le CIUSSS et une signalisation de détournement claire sera installée, le tout en collaboration avec l’arrondissement.
-
Camions
La circulation des camions sera contrôlée. Un plan de circulation sera mis en place, des signaleurs seront présents aux endroits névralgiques du chantier et une coordination des livraisons sera effectuée afin de limiter les heures de livraison possibles selon la réglementation municipale.
Les visiteurs et les employés ont des stationnements à leur disposition sur le site de l’hôpital.
- Les heures du bruit seront contrôlées afin de respecter la règlementation de l'arrondissement, soit du lundi au samedi de 7 h à 19 h, ainsi que le dimanche de 10 h à 19 h.
- Les travaux de construction sont généralement planifiés en évitant d'avoir lieu les fins de semaine.
- Des travaux de soirée et de fin de semaine peuvent survenir de façon ponctuelle.
- L’utilisation d’équipements moins bruyants lorsque possible.
- L’entretien rigoureux des équipements pour limiter le bruit.
- L’installation de clôtures de chantier pleines dans la zone adjacente du Centre de la petite enfance.
- L’entretien régulier du site, incluant le nettoyage et le balayage des zones de circulation.
- Le nettoyage des camions.
- La brumisation et l’arrosage des surfaces pour prévenir la dispersion de la poussière.
-
L’objectif est de préserver, voire de bonifier à terme le verdissement du site. La stratégie est de maintenir le plus grand nombre d’arbres possibles sur place et de transplanter les arbres lorsque possible vers une zone hors de l’empreinte du bâtiment sur le même site.
Ce sont plus d’une quarantaine arbres qui seront transplantés et un potentiel de 90 nouveaux arbres qui seront plantés. Le plan d’aménagement et de paysagement plus détaillé est en cours d’élaboration. À terme, la taille et les essences y seront déterminées.
-
Dernière mise à jour: 2026-10-09
